全力奋战确保两馆项目按时投用
两馆项目施工进入收尾阶段,建设单位和监理单位加强监督,施工单位加强各个专业的施工管理,各分项工程之间相互协调,高效、合理使用项目工作面,加班加点赶进度,全力奋战确保两馆项目保质按时投用。

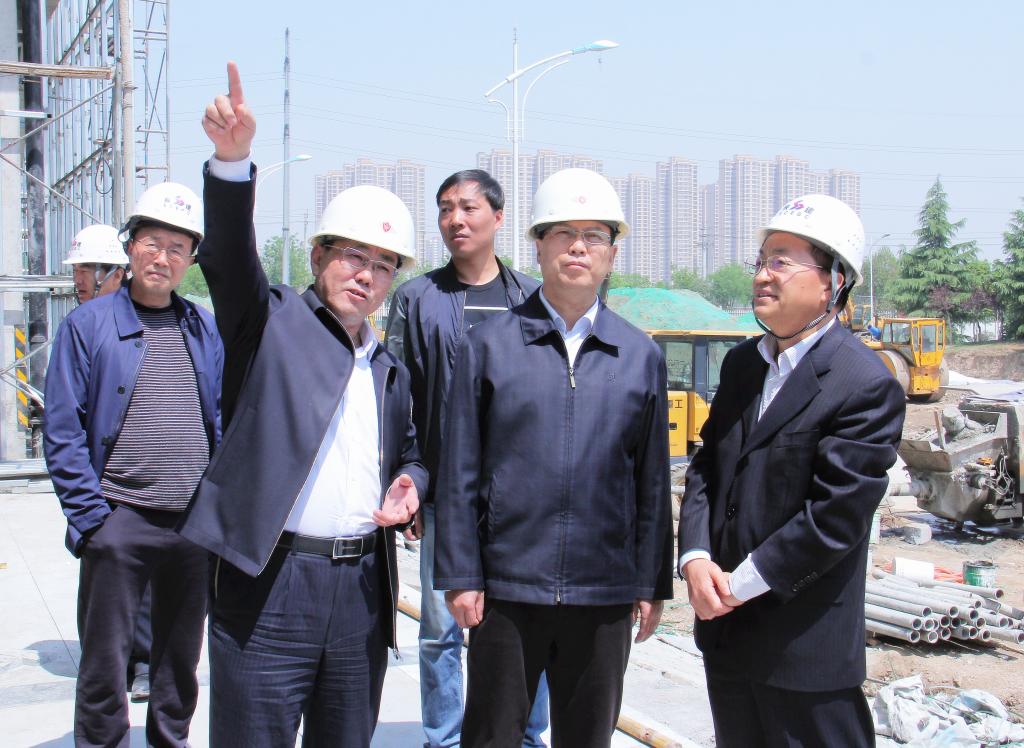

4月16日上午,咸阳市政府副市长孙亚政带领市级相关部门负责同志来到咸阳职业技术学院检查体育馆游泳馆项目工程进展情况。学院党委书记刘聪博、院长张存、副书记张建刚陪同视察。孙亚政深入体育馆游泳馆休息室、化妆室、贵宾通道等功能区域,一边听取汇报,一边查看进度,对“两馆”项目建设的各项工作给予了充分肯定。在仔细了解“两馆”装修风格、草坪铺设、舞美音响等具体问题后,孙亚政指出,省十六运开幕日益临近,要科学安排、强化管理,充分发挥技术优势,精心实施“两馆”装修,推进工程高质高效建设,凸显咸阳厚重的历史文化特色和现代活力元素,全面展现咸阳魅力和风采。孙亚政要求,各相关部门加强协作,通力配合,为省运会提供一流的体育设施和服务。

一、三方联动,确保工程质量和进度
建设单位、监理单位和承建单位三方共同围绕两馆项目建设齐发力。建设单位基建处按照学院主要领导的指示,安排人员节假日及晚上值班,值班人员由管理人员和工程技术人员组成,督促检查施工方和监理方的工作,快速处理施工中需要解决的问题,提高办事效率。监理单位相应增加值班人员,配合施工单位检查施工质量和促进工程施工进度。施工单位加强各分项工程施工力量,保证材料供应,科学合理安排施工工序,确保按天完成或超额完成计划工程量。
二、保证材料供应,加快设备调试进度
后期使用的项目材料按照供应计划已经全面到施工现场,各项收尾工序正在紧张有序的进行,为项目的按期完工提供了有力的保障。两馆项目中涉及的空调、水处理、灯光、音响等各种设备全面进入后期的调试阶段,双线高压电力电缆已经敷设完毕,通讯光缆等弱电项目也在抓紧调试中,各项调试工作按计划进行,能按期满足两馆的投运。
三、继续加强施工安全,确保工程质量
咸阳职院指挥部及项目监理部共同督促三建项目部加强施工安全宣传力度,提高施工人员的自我防范意识和安全操作技能,加强施工现场施工防火措施,增加日常监督和检查力度,做到安全责任宣传到位,确保施工安全生产。同时,项目部技术人员对各个专业工种及时进行施工前技术交底,明确施工范围和施工工艺和方法,加强工序自检和工序之间的互检,确保各工序施工质量,不留隐患。
四、本期施工进度
咸阳职院“两馆”项目主要工序进展较顺利,各个关键工序进展顺利。高低压照明系统安装完成99%;火灾报警系统安装完成92%;弱电安装88%;瓷砖铺贴完成100%;石膏板安装完成99%;高空排烟风管安装100%;吸音板安装完成78%;燃气炉系统安装完成97%;不锈钢扶手安装完成93%;环氧地坪完成28%;木地板安装完成60%;墙面乳胶漆完成20%;消防水箱安装完成55%;其他工序也在紧张有序的进行中。

室外土方工程

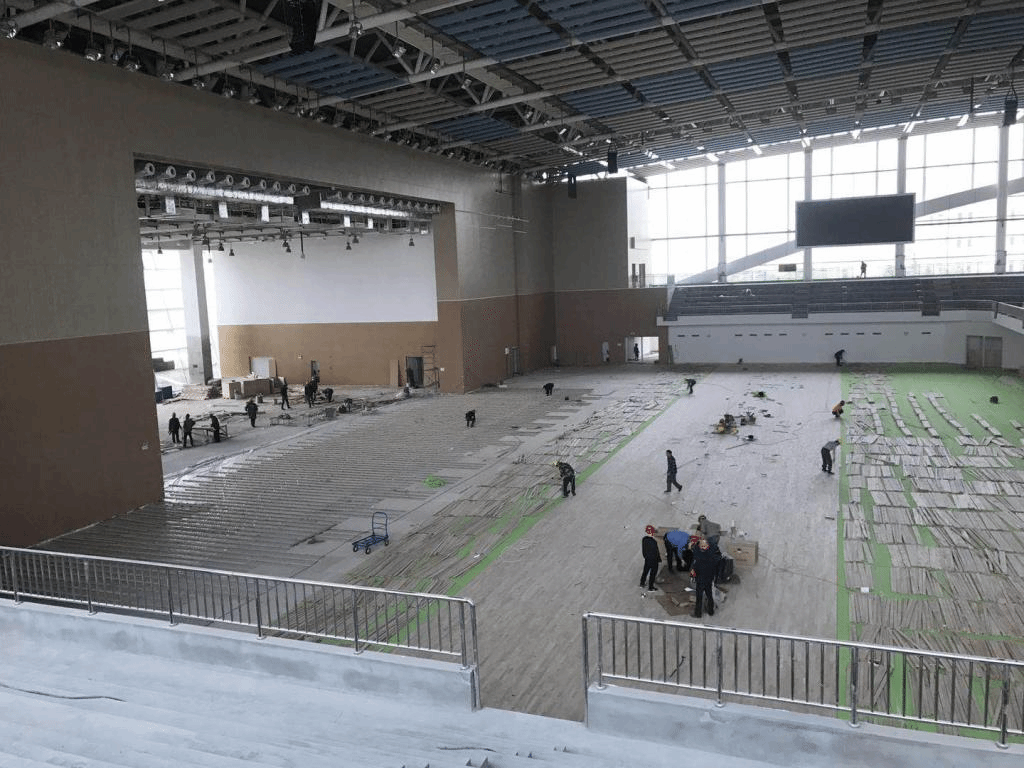

体育馆木地板安装
序号 |
分项工程名称 |
本周完成 |
累计完成 |
1 |
高低压照明系统安装 |
零星作业 |
99% |
2 |
火灾报警系统安装 |
2% |
92% |
3 |
弱电 |
7% |
88% |
4 |
瓷砖铺贴 |
9% |
100% |
5 |
石膏板安装 |
4% |
99% |
6 |
高空排烟风管安装 |
2% |
100% |
7 |
吸音板安装 |
14% |
78% |
8 |
燃气炉系统安装 |
21% |
97% |
9 |
不锈钢扶手安装 |
28% |
93% |
10 |
环氧地坪 |
14% |
28% |
11 |
木地板安装 |
35% |
60% |
12 |
墙面乳胶漆 |
20% |
20% |
13 |
消防水箱安装 |
55% |
55% |
室外土方工程
体育馆木地板安装
五、下周施工进度计划
序号 |
分项工程名称 |
本周完成 |
累计完成 |
1 |
弱电 |
7% |
95% |
2 |
吸音板安装 |
22% |
100% |
3 |
燃气炉系统安装 |
3% |
100% |
4 |
不锈钢扶手安装 |
7% |
100% |
5 |
环氧地坪 |
72% |
100% |
6 |
木地板安装 |
40% |
100% |
7 |
墙面乳胶漆 |
80% |
100% |
8 |
消防水箱安装 |
45% |
100% |
9 |
火灾报警系统安装 |
2% |
94% |
10 |
高低压照明系统安装 |
零星作业 |
99% |
11 |
石膏板安装 |
零星作业 |
99% |
六、施工劳动力及大型机械情况
序号 |
工 种 |
数量(单位:人) |
1 |
管理人员 |
32 |
2 |
贴瓷 |
10 |
3 |
粉刷 |
16 |
4 |
钢筋制作绑扎 |
15 |
5 |
地面混凝土 |
4 |
6 |
二道腻子 |
28 |
7 |
打扫卫生 |
18 |
8 |
防水 |
3 |
9 |
消防电 |
4 |
10 |
燃气炉 |
6 |
11 |
消防给水、喷淋 |
25 |
12 |
通风、空调 |
14 |
13 |
强电 |
30 |
14 |
弱电 |
11 |
15 |
装修吊顶 |
19 |
16 |
幕墙石材6人、吊顶7人、收边收口25人 |
38 |
17 |
吸音板 |
15 |
18 |
室外土方施工 |
16 |
19 |
室外贴瓷 |
25 |
20 |
不锈钢扶手 |
8 |
合计 |
337人 |
序号 |
机械种类 |
数量(单位:台) |
1 |
物料提升机 |
1 |
2 |
钢筋切割机 |
1 |
3 |
挖掘机 |
2 |
